jeudi 9 juillet 2009

Suite...

Rapidement, quelques nouvelles photos (sans commentaires) prises mardi 07 où le plaquiste se préparait à poser les cloisons à l'étage (ce qui est chose faite depuis hier, je mettrai des nouvelles photos bientôt) et les placards de chacune des chambres. Quelques photos également du carrelage qui aurait besoin d'un bon coup de serpillère.

vendredi 3 juillet 2009

Placo, carrelages (suite)...

Aujourd'hui les carreleurs ont achevé la pose des carreaux nécessaires (près de 98 m² utilisés) et les joints sont faits. Il restera les plinthes à poser en septembre lors des finitions.
Un travail réalisé en quelques jours seulement par des températures caniculaires (jusqu'à 35°C) !
A l'étage le plaquiste achève les finitions sur les murs côté charpente et a tracé au sol en bleu l'emplacement des cloisons sèches qui vont délimiter les différentes pièces.
Le travail doit s'achever en fin de semaine du 14 juillet.

Zoom sur un angle de la chambre 5 avec les finitions en cours.

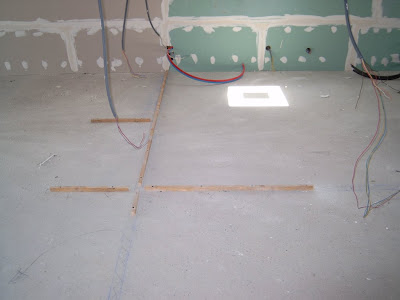

Le tracé des pièces au sol.

Les portes des pièces de l'étage sont arrivées.

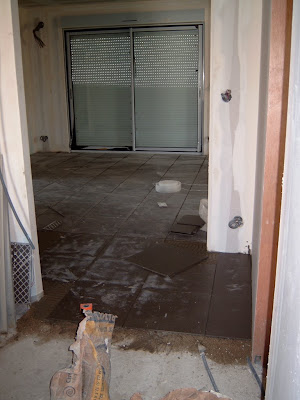

L'entrée à présent carrelée.

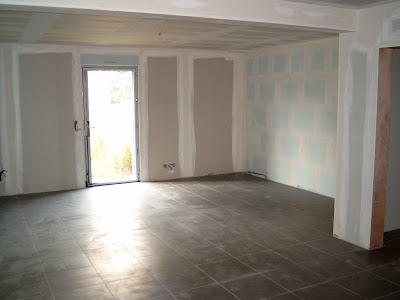

Hall et salon.

Hall.

Chambre 1.

mercredi 1 juillet 2009

Placo, escalier, carrelage !

Hier mardi, les menuisiers sont venus poser l'escalier dans le hall : désormais, plus besoin d'échelle pour monter à l'étage !
Les marches sont recouvertes d'une protection cartonnée, et il manque encore la balustrade et la rampe qui viendront plus tard.
Depuis hier également, les carreleurs sont arrivés avec tout leur matériel spécifique et les matériaux (dont 99 paquets de carrelages "fil de coco" pleine masse...) ont été livrés.
Une chape d'environ 5,5 cm (mélange de sable de rivière, de ciment et d'un peu d'eau) a été déposée sur le sol du salon, de la cuisine, et du cellier (elle sera présente sur tout le rez-de-chaussée sauf dans le garage).
Les carreleurs travaillent pièce par pièce et collent les carreaux de 45 cm x 45 cm (5 au m²) avec une barbotine (mélange de ciment et de colle). Etant donné le grand format des carreaux, et le cintrage possible, un double encollage est nécessaire pour éviter les sons creux à l'arrivée.
Le salon a été carrelé hier, la cuisine et le cellier étaient carrelés ce matin.
Tout doit être terminé d'ici vendredi : hall, toilettes, salle de bain, chambre, pose des plinthes et des joints qui seront gris clair.
Pendant ce temps là, le plaquiste poursuit son travail à l'étage : mur de la salle de bain, mur du vide sur hall, et bientôt la pose des cloisons délimitant les pièces.
Au rez-de-chaussée, il doit encore poser la cloisons des toilettes sous l'escalier.

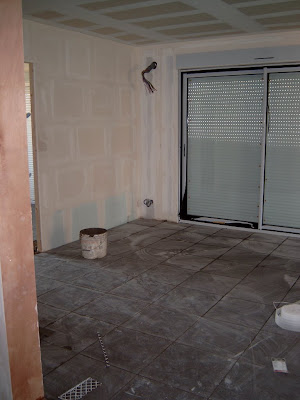

Le carrelage dans le salon.

Dans la cuisine.

Dans le hall en cours.

Zoom sur les strates : carrelage, barbotine, chape, dalle béton (dans laquelle sont emprisonnées les gaines électriques).

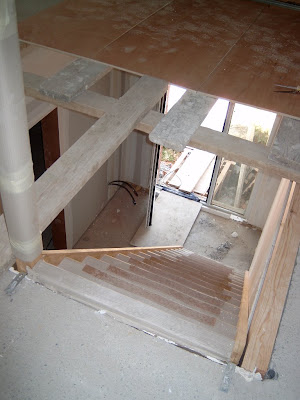

La descente d'escalier.

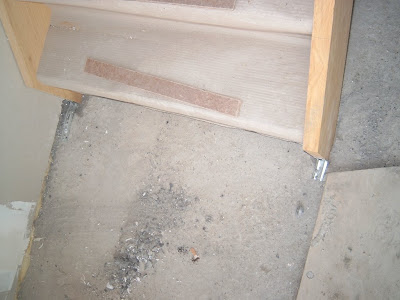

Le bas de l'escalier boulonné dans la dalle par des pattes de fixation.

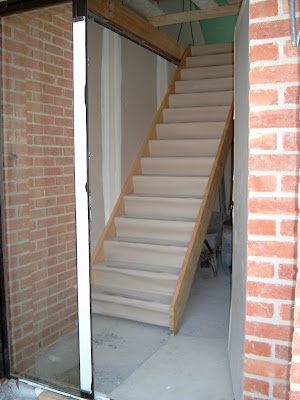

L'escalier vu de l'extérieur.

Chambres Est.

Chambre au dessus du garage.

Salle de bain et ses murs hydrofugés.

jeudi 25 juin 2009

Placo (suite...)

Après une bonne semaine d'interruption, le chantier a repris mardi.
Les plafonds sont posés ; l'habillage des murs intérieurs et de refend est presque achevé.
Il reste encore à mettre en oeuvre notamment les cloisons (carreaux de plâtre au rez-de-chaussée, cloisons alvéolées à l'étage), les placards des chambres et l'habillage des toilettes après l'installation de l'escalier qui devrait se faire prochainement avant l'intervention des carreleurs.
Petit aperçu en images de l'avancée du chantier :

Aperçu du hall d'entrée (sans son escalier, avec son échelle provisoire).

Les murs de la cuisine.

Vue sur le plafond du rez-de-chaussée.

Le salon.

Mur de la cuisine côté cellier avec les arrivées d'électricité.

Vue sur le plafond de l'étage et la trappe d'accès aux combles.

Le travail en cours au dessus du hall.

L'habillage intérieur de la charpente contre la laine de verre : 8 cm de polystyrène + BA13.
Malgré la chaleur du jour, il fait frais dans la maison.

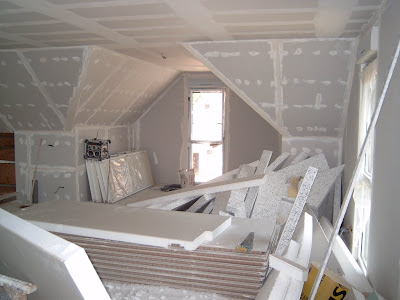

Le travail en cours à l'étage.

Les chambres côté Ouest avec la cheminée au centre.

vendredi 5 juin 2009

Murs intérieurs et plafonds (suite)...

Visite sur le chantier aujourd'hui : le plaquiste a achevé la pose des plafonds du rez-de-chaussée et de l'étage et commence l'habillage des murs de refend et des murs périphériques.
Les murs de refend reçoivent un habillage en BA13, et les murs extérieurs un BA13 doublé de 8 cm de polystyrène (avec parfois un peu de laine de verre pour boucher les trous).
La semaine prochaine, tous les murs seront isolés et les cloisons seront posées au rez-de-chaussée. Cela ne traîne pas !

Hall d'entrée.

La plaque de BA13 verte de la salle de bain est hydrofugée.

Hall et son demi-plafond.

Cellier.

Plafond posé et isolation de l'étage. Au plafond la trappe d'accès aux combles.
Au fond à gauche la petite porte d'accès à la sous-pente.

Habillage de la cheminée à l'Ouest.

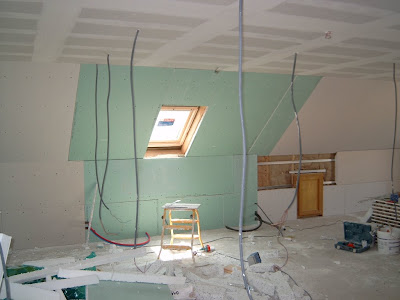

Velux de la salle de bain, et raccordements en eau.

Chambre 5 (au dessus du garage).

Futur palier.

lundi 1 juin 2009

Plafonds du rez-de-chaussée

La pose des plafonds du rez-de-chaussée est terminée depuis vendredi 29 mai (il reste juste à masquer les têtes des vis). Cette semaine le plaquiste attaque l'étage. Voici quelques photos des plafonds.

Côté salle à manger-salon.

Cuisine (au fond) et salle à manger.

Depuis la chambre du rez-de chaussée : vue sur les plafonds de la salle de bain et et du salon.

Du hall vers le cellier.

Garage.

"L'engin" servant à maintenir les plaques de BA13 au plafond !

jeudi 28 mai 2009

Après l'électricité, les "placo"...

Visite sur le chantier hier mercredi midi et découverte de l'avancement des travaux à l'intérieur depuis la pose des menuiseries extérieures qui nous empêchent désormais d'entrer et sortir librement (le temps que l'on nous remette des clés bien sûr !).
L'électricité est terminée. Les tuyaux de chauffage sont posés et calorifugés. Les plombiers ont posé à l'étage les tuyaux d'évacuation des toilettes et des eaux usées de la salle de bain. Les gaines de la VMC sont également en place.
Tout est propre et net !
Le plaquiste-plâtrier, arrivé mardi, attaque à présent la pose des plafonds, de l'habillage des murs intérieurs et des cloisons pour finaliser les différentes pièces, ainsi que le travail d'isolation intérieure de la toiture avec de la laine de verre.
Il y en a pour un mois de travail !

La porte du garage vue de l'intérieur, avec au plafond les crochets destinés à retenir les plaques du plafond pour l'isolation.

Cuisine et salle à manger. Moitié de plafond et gaines électriques.

Baie vitrée Ouest du salon.

Porte-fenêtre du salon, fenêtre de la salle de bain et fenêtre de la chambre du rez-de-chaussée.

Grande fenêtre de la chambre du rez-de-chaussée.

L'étage !

Les fenêtres des 2 chambres côté Ouest.

Les fenêtres des 2 chambres côté Est.

Vue plongeante sur l'entrée à travers le vide sur hall.
Au fond, la sous-face n'a pas été posée pour laisser le passage à la tourterelle qui a installé son nid dans l'entrée à l'étage. Manifestement elle a trouvé le chemin !
